今天這單活
大暴雨過後,業主急急忙忙叫我們上天台,說屋頂又積水了,樓下天花板開始滴水。他以為只要把防水層再加厚一層就穩陣,結果我們一看,天溝堵了一半,溢流口被之前的裝修隊用水泥封死,女兒牆根部泛水高度根本不夠。今天的活就是把這層屋頂的排水系統徹底整好:重新做屋面找坡、清理並加大天溝、安裝正確的溢流口、把女兒牆泛水做到位,讓水能快速排走,而不是靠防水層硬扛。
先掀哪一層
從完成面開始往結構面掀,順序要清楚,免得掀過頭破壞結構。
第一層是現有屋面防水塗料或卷材,看到的就是最上層那層黑灰色或彩色塗膜,掀的時候用鏟刀從邊角慢慢撕,別用力過猛,免得拉壞下面的找坡層。
第二層是找坡混凝土或水泥砂漿,這層通常在暴雨後會看到明顯積水窪位,厚度大約35–50mm,看到的時候記住哪裡低、哪裡高,別把這層全部敲走,只把積水窪位和不合格坡度部分敲掉。
第三層是原有的防水層(通常是瀝青或舊卷材),這層要全部清除,因為之前做得不好才會積水。看到這層時就知道問題根源在這裡。
第四層是結構混凝土樓板,這是最後一層,別掀過頭,見到混凝土面就停手,只清理表面浮漿和油污即可。
交底
今天這單活要一步一步教你們怎麼做,全部按香港工地實務尺寸和做法來。
第一步:清理基面。把舊防水、鬆散砂漿、雜物全部清走,用高壓水槍沖洗混凝土面,確保無塵無油。基面必須乾燥,含水率低於8%,可以用電風扇吹一晚。
第二步:做屋面找坡。屋面必須向天溝或落水口方向找坡,最小坡度1:80,最大不超過1:40。找坡層用1:3水泥砂漿,最薄處不少於20mm,最厚處不超過60mm。從女兒牆根部往天溝方向拉線找坡,每隔2米做一道灰餅控制高度,抹平後養護至少24小時。
第三步:做天溝。香港屋頂天溝寬度不少於300mm,深度不少於150mm,溝底再做1:60坡度向落水口方向傾斜。天溝內先刷一道防水底漆,然後鋪設SBS改性瀝青卷材兩層,每層搭接不少於100mm,卷材要包上溝壁至少150mm高。落水口周邊再加一層加強卷材,直徑300mm範圍內要壓實無空鼓。
第四步:安裝溢流口。這是保險裝置,主落水口堵塞時水位升到一定高度就會從這裡排出。溢流口底邊距離屋面完成面至少80mm(比正常排水口高),直徑不少於150mm,必須用不鏽鋼或PVC材質,與天溝或女兒牆連接處用防水卷材包邊至少200mm,並用壓條加螺絲固定。溢流口外接水管要直接通到地面明渠,不能接回雨水管。
第五步:做女兒牆泛水。女兒牆根部先做高150mm的混凝土踢腳,然後鋪設兩層防水卷材,垂直向上做到女兒牆頂部以下50mm位置,卷材上口用金屬壓條加膨脹螺絲固定,間距不超過400mm,最後用1:2水泥砂漿做20mm厚保護層壓住。女兒牆頂部也要做防水壓頂,向內做1:20坡度,讓水往屋面流。
整個過程每一步都要等前一步乾燥或養護夠時間才做下一道,防水層施工溫度不能低於5℃,雨天不能施工。


走一遍節點

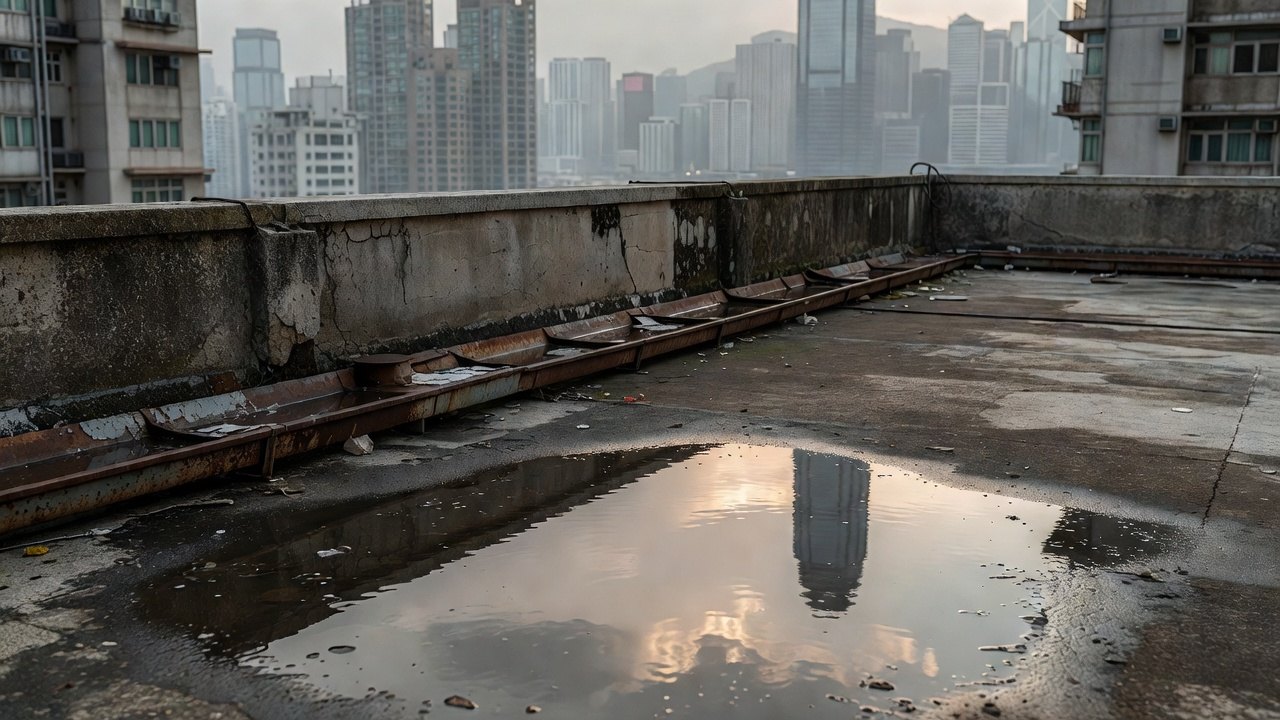

我們現在站在一個典型香港舊唐樓頂層天台,面積約80平方米,四周有900mm高女兒牆,從天溝開始走一圈。
先看東面天溝:這條天溝長約12米,寬350mm,底坡已經做好1:60,我們看到溝底水能順暢流向中間的兩個落水口,落水口直徑150mm,周邊卷材包邊做得很實,沒有空鼓。
接著走到南面溢流口:這個溢流口底邊離屋面完成面85mm,如果主落水口堵了,水位升到這裡就會自動排出,外面接了一條直徑150mm的PVC管直接往下通到後巷明渠,沒有接回雨水系統,風險很低。
再走到西面女兒牆根部:這裡泛水高度做到220mm(150mm踢腳加70mm卷材上翻),卷材上口用不鏽鋼壓條每350mm一顆螺絲固定,壓頂向內傾斜1:20,水不會往牆身滲。女兒牆轉角處我們特別加了加強層,沒有陰角空鼓。
最後回到北面屋面中間:整個屋面找坡後最低點在天溝,最高點在女兒牆根部,高差約110mm,坡度控制在1:75左右,暴雨時水能在15分鐘內排走九成,不會在屋面中間形成積水窪。
走完這一圈,你就能清楚看到積水風險主要在三個地方:天溝是否暢通、溢流口高度是否夠、女兒牆泛水是否連續。
做錯會怎樣
最常見的錯是只加厚防水層,卻不改排水坡度。結果大雨一來,水還是積在屋面,防水層泡水時間太長就會起泡、老化,兩三年後一樣滲漏,樓下住戶繼續投訴。
另一個嚴重錯誤是把溢流口當成多餘,直接用水泥堵死。萬一主落水口被落葉或塑膠袋堵住,水位不斷上升,最後漫過女兒牆,從外牆大面積滲入,連帶外牆磚批盪都鬆脫,維修費用會是原來的五六倍。
女兒牆泛水如果沒接好,只做到100mm高就收口,上口又沒壓條固定,颱風大雨時水會從牆身倒灌進去,造成女兒牆內部長期潮濕,鋼筋生鏽、混凝土爆裂,嚴重時要整塊女兒牆拆掉重做。
最慘的是居住後果:天台長期積水,樓下單位天花發霉、油漆起泡,業主不停投訴,屋宇署收到多次水浸報告後,可能要求整棟大廈做強制維修,費用全部由業主分攤。
收工檢查
收工前一定要自己驗,全部能在現場立刻做到:
-
用2米長鋁合金尺靠在屋面上,從女兒牆拉到天溝,看是否有明顯凹陷或反坡,尺下間隙不能超過5mm。
-
用小錘輕敲天溝和女兒牆根部防水層,聽聲音是否實心,空鼓位置要當場標記重做。
-
在天溝最高點倒一桶水(約10公升),看水是否在30秒內全部流到落水口,不得在中途停留或形成小水窪。
-
檢查溢流口高度,用鋼尺從屋面完成面量到溢流口底邊,必須在80–100mm之間,太低或太高都要即刻調整。
-
拉扯女兒牆泛水上口的壓條,看是否鬆動,螺絲必須全部鎖緊,不能用手搖動。
-
最後用手機拍下天溝、溢流口、泛水三個位置的細節照片,標註日期和位置,交給帶班師傅確認。
全部檢查合格才能收工,明天再來做保護層。
